建造洪水橋站

Background Graphic

三大建造階段

階段 時間 關鍵工程
1 進行中 建造地基、廠房生產組件及工地組裝車站
2 2027年第1-3季 平移車站及接駁至屯馬綫
3 通車前 進行後續工程及試營運
Station Rendering

項目特點

Feature 1
Background

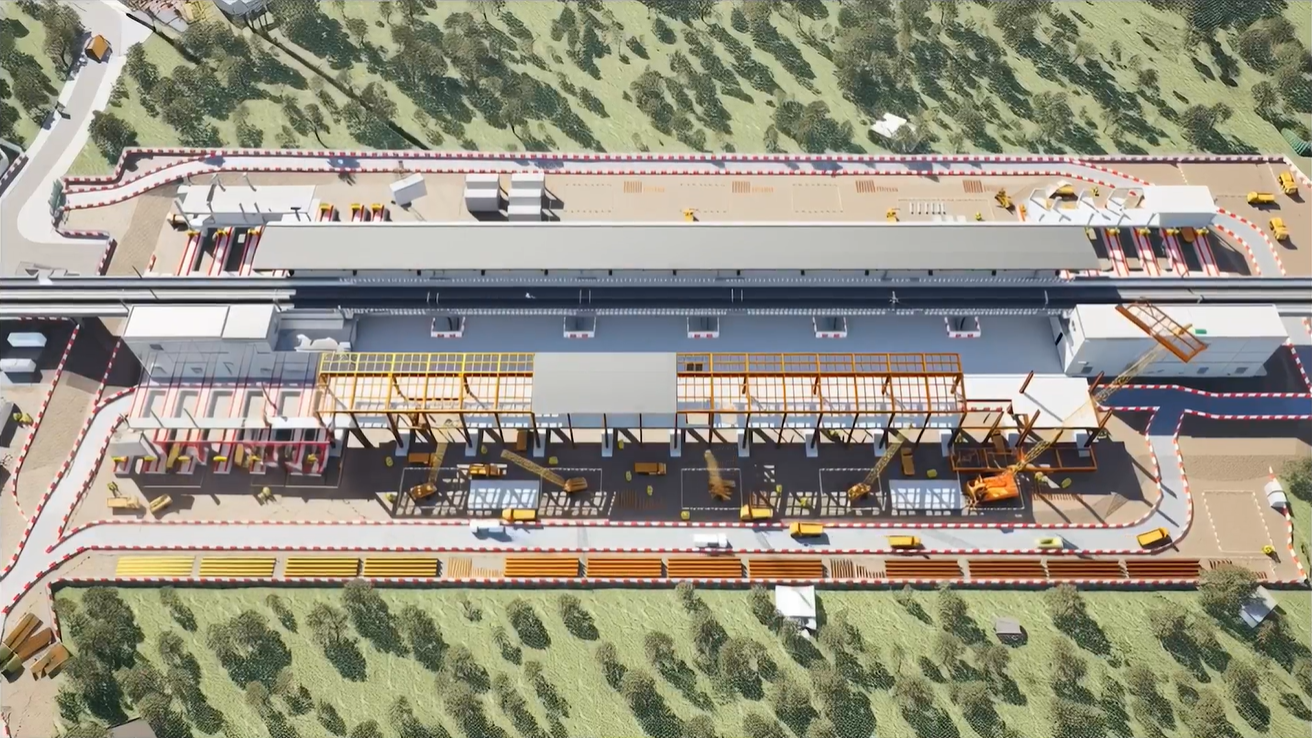

  • 突破傳統原地施工模式
  • 距高架橋兩側約30米的工地構建高完成度大型車站模組
  • 逐步推移 精準到位

Corner Background Main Background Main Background

平移建造法

Method Icon 1

減低在屯馬綫上施工
所帶來的潛在服務影響

Method Icon 2

減低於屯馬綫上施工的
安全風險

Method Icon 3

突破「黃金兩小時」
建站限制
提升建造效率

創新及科技

洪水橋站需於營運中的鐵路高架橋上興建,施工時間及空間非常有限。為盡量減低於屯馬綫上施工的安全風險及所帶來的潛在服務影響,項目團隊積極運用創新思維及先進科技,借鑑世界各地成功及有效的建造方案,並經過全面檢視後,最終敲定平移建造法為建造屯馬綫洪水橋站方案。

項目進展

正在進行車站地基工程


配合車站的建造,項目工地已經完成工地平整,現正全力推展車站地基工程。

預製組件由廠房運送到工地組裝


車站結構的預製組件正按序於工廠生產中,並分階段運到工地在場外進行裝嵌。

完成高架橋護牆移除


在不影響屯馬綫服務的情況下,已於非行車時間的「黃金兩小時」內完成移除140塊共重約350噸的屯馬綫高架橋護牆,以騰出空間接駁車站主體結構。

完成遷移架空電纜交疊位置


項目團隊預先「改造」洪水橋站範圍的架空電纜,包括將架空電纜交疊位置遷移、當中包括重新鋪設電纜,安裝新墜砣,並將電纜長度由約1500米延長至超過1700米,以滿足未來車站運作需要。該段電纜亦成為屯馬綫最長的一段架空電纜。

正在進行車站地基工程
預製組件由廠房運送到工地組裝
完成高架橋護牆移除
完成遷移架空電纜交疊位置
